當前位置: 首頁>>新聞中心>>工程動態

正式啟用!中建八一助力中國算谷“上新”

訪問次數 : 發布時間 :2024-11-11

近日,中建八局一公司承建的“中國算谷”的重要組成部分——算谷浪潮科技園(二期)項目正式啟用,對于助力濟南打造數字先鋒城市,促進山東省數字產業發展具有重要意義。


項目位于濟南市高新區,總建筑面積13萬平方米,是浪潮集團對標世界一流信息技術企業建設的集科技研發、創新創業、產業生態培育等功能于一體的現代化智慧園區,包含2棟科研樓、餐飲中心及相關配套設施。


項目作為“中國算谷”的重要組成部分,是濟南市培育壯大數字產業生態的重要載體,預計吸引超2萬名科研人才以及100多家上下游企業入駐,每年創造300億以上的營收。


項目與山體融合、借景入園,將菠蘿山納入整體環境,各單體依山借勢、層層錯落,中央水系映襯建筑景觀,展現出大山大水的地理環境,形成山水相依的自然生態園區。

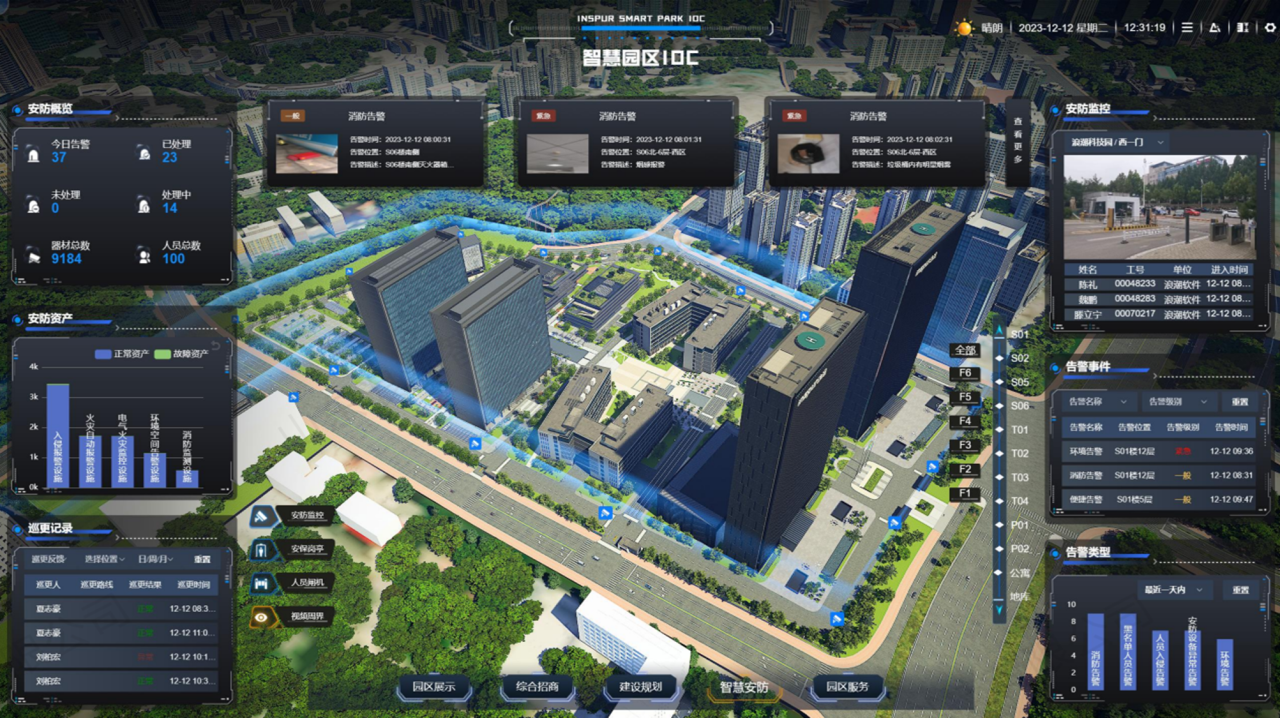

園區采用智慧園區IOC平臺,統一管理配備高速閘機、視頻樁、星光級相機LED顯示屏、引導牌等設備,實現設備與云平臺的互聯互通數據統一運營管理。


項目特別預留為科技攻關團隊使用的互通開間、協作共享的交流中心,為科研創新和頭腦風暴提供基礎環境,各具特色的休閑花園散布建筑周邊,通過慢行系統彼此連通屋頂花園,沿用線條流動的風格將場地分成種植空間與公共場地,便于員工在戶外活動。

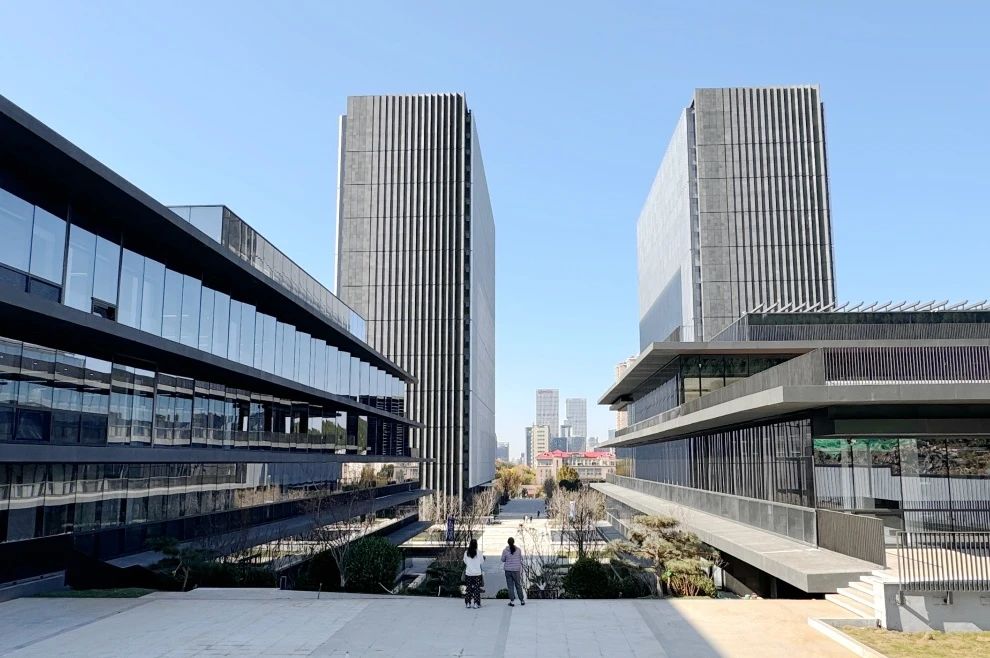

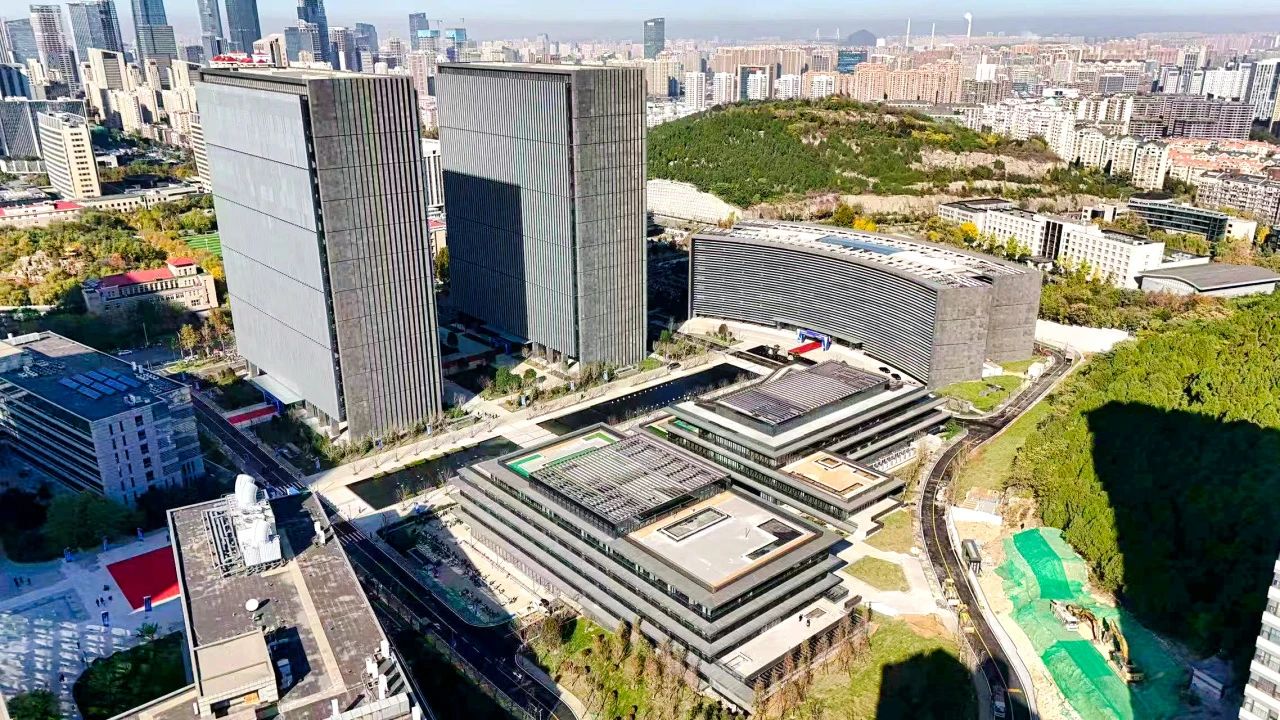

項目跑步進場、高效建造,開工30天臨建投入使用、5天完成800余噸鋼筋綁扎、7000方混凝土的筏板澆筑、75天沖出結構正負零、150天實現主體結構封頂,實現了當年開工、當年封頂。


項目踐行“適時生產”理念,有序組織現場各工序穿插,主體封頂40天內完成二次結構施工、60天內完整移交室內外裝飾、提前3個月啟動肥槽及車庫頂板回填、提前1個月接入正式水電、提前1個月完成正式電梯啟用,實現項目完美履約。
