當前位置: 首頁>>新聞中心>>工程動態

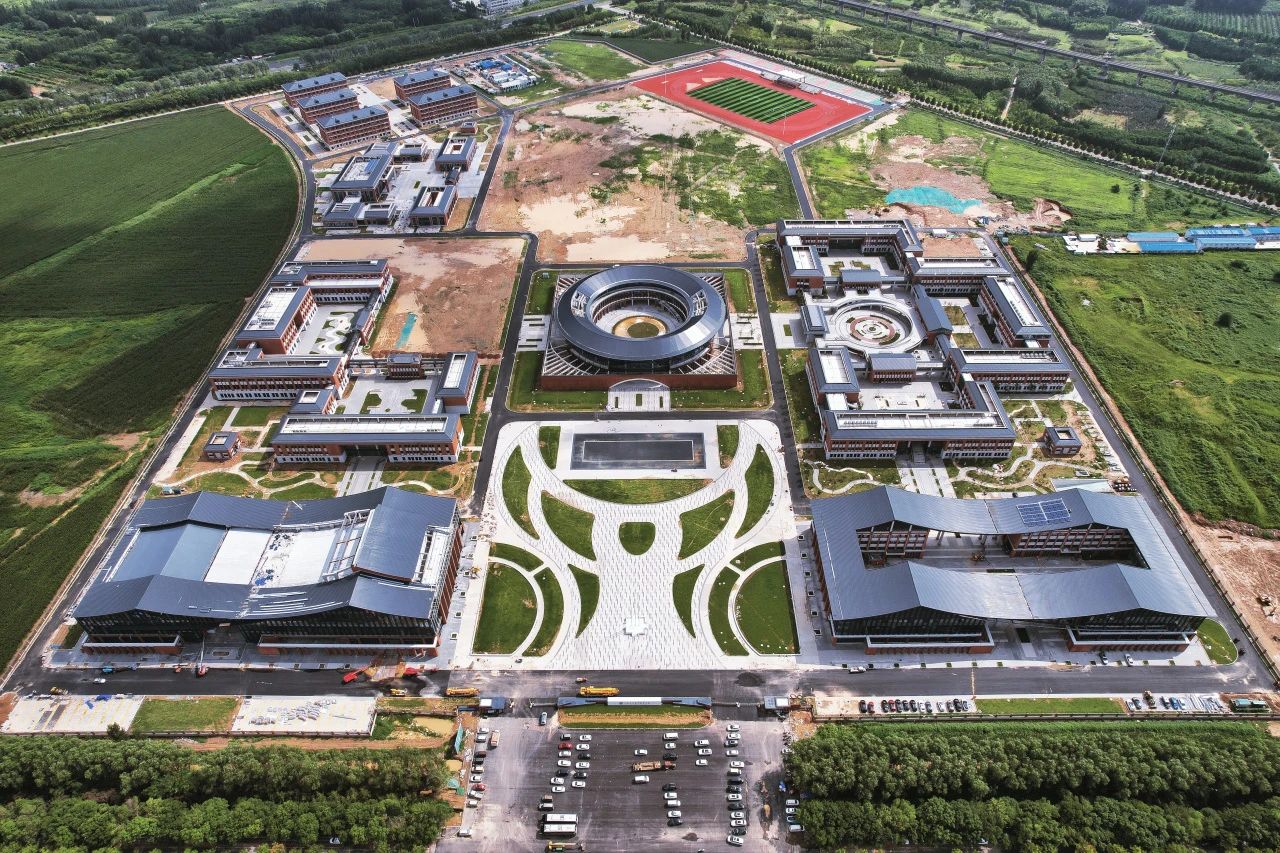

可容納7000人!山東省這座藝術高校添“新”

訪問次數 : 發布時間 :2024-09-09

9月8日,由中建八局一公司承建的山東文化藝術職業學院新校區項目啟用,迎來首屆共575名新生,標志著德州市首家高質量藝術高校正式開啟育人新征程。


項目位于山東省德州市齊河縣,總建筑面積13.6萬平方米,主要包含行政辦公綜合樓、學術交流中心、教學樓組團、實習實訓基地等建設內容可容納學生7000人。


項目面向區域經濟社會發展重點領域,培養非遺傳承人才和文化創意人才,打造具有引領示范作用的省級特色高水平文化藝術高職院校和省內領先的藝術精品創新高地,為助推全省文旅事業高質量發展提供智力支持和人才支撐。


項目以“規矩方圓”為設計語言,整體布局主輔有序、四方圍合,大量采用中軸對稱式設計理念,參考四合院、廊廡等傳統建筑風格,將現代元素與傳統文化巧妙融合,打造守持正固的文化校園,營造應時而新的藝術氛圍。


項目外觀采用干掛陶土磚+干掛石材體系,為學院外觀增添豐富視覺效果,雅園建筑間采用了多處廊橋結構,形成“廊深閣回”的古典風韻;匠園建筑采用“外方內圓”布局設計,用圓形立體架空走廊聯通建筑群落,將便利簡約的現代感設計融入紅磚黛瓦的傳統文化藝術空間。


項目圖書館造型參考客家土樓,總建筑面積9433平方米,圓環形屋蓋內徑達45米,采用開放式現代布局,大面積開窗引入自然光,設置智能書架、智能導覽系統營造舒適便捷的閱讀空間。


項目利用三周三月橫道圖,“掛圖作戰”細化工期節點,動態糾偏調整資源需求,以“永臨結合”理念減少過程成本,以“超前策劃”實現高效穿插,二次結構窗間墻由主體施工預先完成,裝飾階段同步穿插屋面施工,為提前進行外墻施工創造條件,累計節約工期30天。

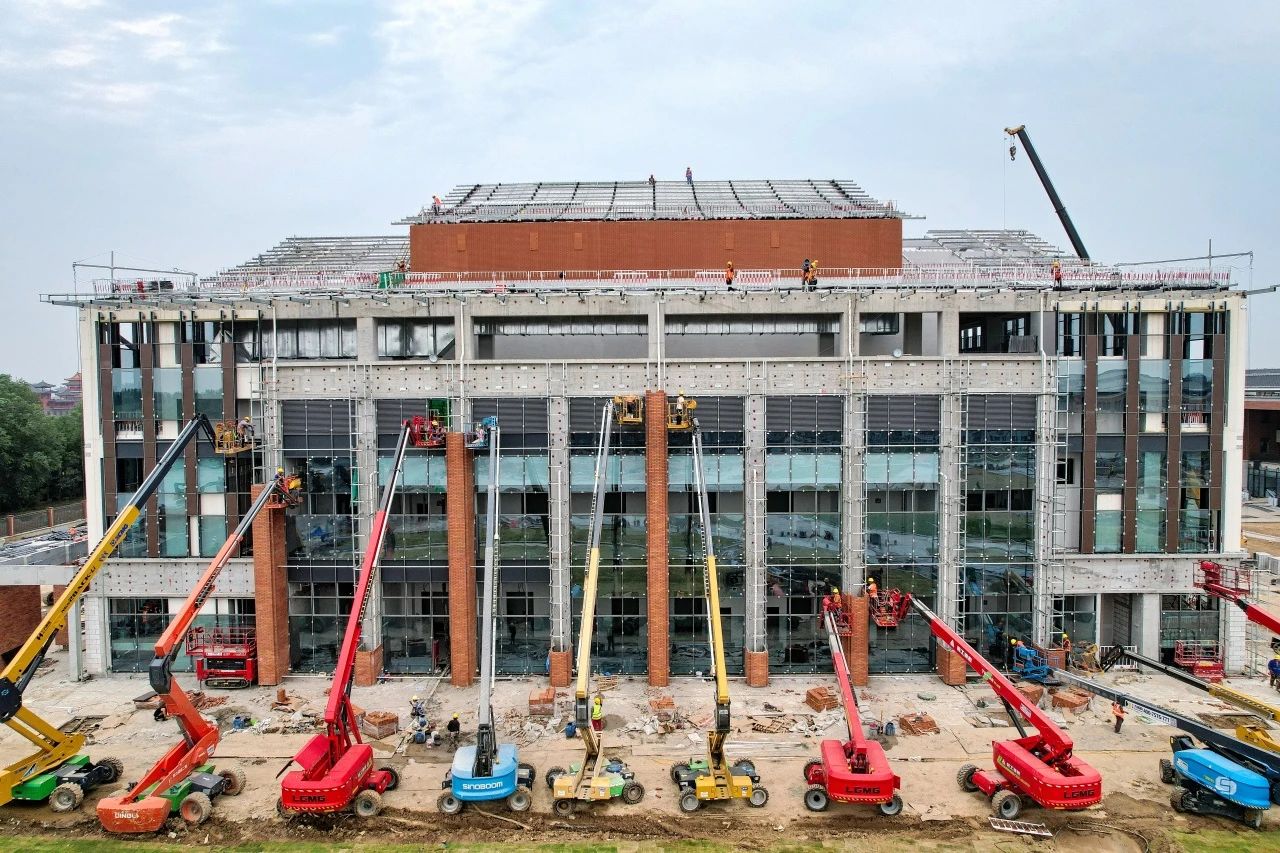

2022年8月22日開工以來,項目充分應用“適時生產”管理思路,高峰期3500余名建設者并肩奮戰,20天完成6450顆樁基施工、20天完成7萬余方土方開挖、34天完成1.1萬余噸鋼筋安裝、40天完成裝飾裝修工程施工、20天完成室外園林施工,2024年1月3日全面封頂,實現項目完美履約。


項目表演實訓樓內設2個專業演播廳,可容納2180人教學表演,結構單層高度超30米、跨度超40米且包含大量勁性構件、鋼結構網架,項目編寫超高超長雙層梁工程施工工法,成功破解此類工程高空作業、鋼筋布置、撓度控制、結構穩定等系列難題。

項目應用BIM技術指導現場施工,科學優化深化設計與排版方案,將外墻施工誤差控制在2cm以內,有效降低陶土磚與石材切除量,陶土磚使用量同比減少5%,應用真空絕熱保溫裝飾一體板將原本設計厚度減少75%的同時,進一步提升保溫效果、降低火災風險。
