中建八局一公司召開雄安新區啟動區城市文化廣場項目策劃會

訪問次數 : 發布時間 :2024-10-13

為落實局“1+4+N”項目策劃要求,以策劃為引領,統籌推進項目完美履約,10月12日,中建八局一公司召開雄安新區啟動區城市文化廣場項目策劃會。中建八局工程管理部副總經理吳平,雄安分局副局長楊香福,局資深專家張同玉、工程研究院專家張家誠,中建八局一公司副總經理、總工程師谷力,總部相關部門、二級單位負責人等共計70余人參會。


吳平指出,要借鑒優秀項目管理經驗,做好資源共享,為項目高效建造提供支撐;落實總承包管理職責,堅持“掛圖作戰”,做好工序快速穿插,強化過程履約管理;加強策劃落地,結合專家意見優化施工部署,確保項目順利完成各個里程碑節點,為全力創獎爭優奠定堅實基礎。

楊香福強調,項目具有重要戰略定位,務必提高站位,強化項目標準化管理;嚴格把控分包進場、管理人員面試,提升分包自身管理能力;強化總包協調,制定內部專業協同管理辦法;嚴格落實維穩工作,履行社會責任,做到安全穩定、平安建設。

張同玉指出,要做好工序穿插,快速完成主體封頂,為后續專業交叉施工提供作業面;提前進行材料選樣定樣,留足新材料工藝的試驗和調整時間;堅持樣板引路,全面落實全過程質量管控要求,高質量實現履約管控;重點關注地下室機房移交、施工,緊盯消防驗收節點,提前進行全系統聯動調試。

谷力表示,將不斷提升基礎管理能力,提高技術管理水平,持續優化施工部署、資源配置;做實一次成優策劃,加強各專業協同,壓實各崗位質量管理責任;加強科技成果總結,持續開展關鍵技術研發,推動科技成果走深、走實;落實“法人管項目”和安全生產責任,筑牢安全防線。

會前,與會人員深入施工現場實地勘探,詳細了解項目施工計劃和履約過程中的重點難點問題。

會上,與會人員分為工程安全裝飾、技術質量設計、機電三個序列小組,針對項目的重難點進行深入交流并反饋。

工程安全裝飾組:鋼結構與幕墻設計策劃需緊密結合,邀請聲學、光學專家,裝飾、舞臺、燈光等廠家駐場協助,嚴格把控土建結構幾何尺寸;反聲罩吊掛試驗及計算提前深化,考慮可升降設計;各專業穿插及銜接需聯合機電、裝飾等綜合計劃,確保關鍵節點的工序控制、材料招采等;屋面圓環雙曲等特殊部位分端分層設置安全馬道、生命線、安全繩,確保施工安全。

技術質量設計組:項目結構為雙曲面網殼結構,需提前策劃吊裝點,與設計單位完善網殼結構吊裝方案,進行專題論證;及時組織專家對聲學影響進行論證,確定樓板、墻體構造、裝飾裝修細部構造再深化;舞臺、觀眾廳及相通的耳光室、追光室、控制室、面光橋等部位照明要實現集中控制;舞臺機械、幕墻埋板深化設置排氣孔、錨筋采用直錨,關注墻、板等薄構件處,采用機械錨固。

機電組:根據機電設計、工期節點要求,明確圖紙深化、設備招采等工作,合理選取分包單位;重點策劃機電與鋼結構、精裝及舞臺專項施工的穿插;現場施工大型設備有地下室制冷機組、大劇院四層變壓器等,要提前確定設備參數、規劃運輸車輛及路線、選定吊運機械,全力確保機電點位施工準確、一次成型;采用BIM綜合排布技術對與清水混凝土結構相關聯的機電管線進行綜合排布;針對舞臺雨淋系統,提前確定格柵上方噴頭固定、風口安裝方案。

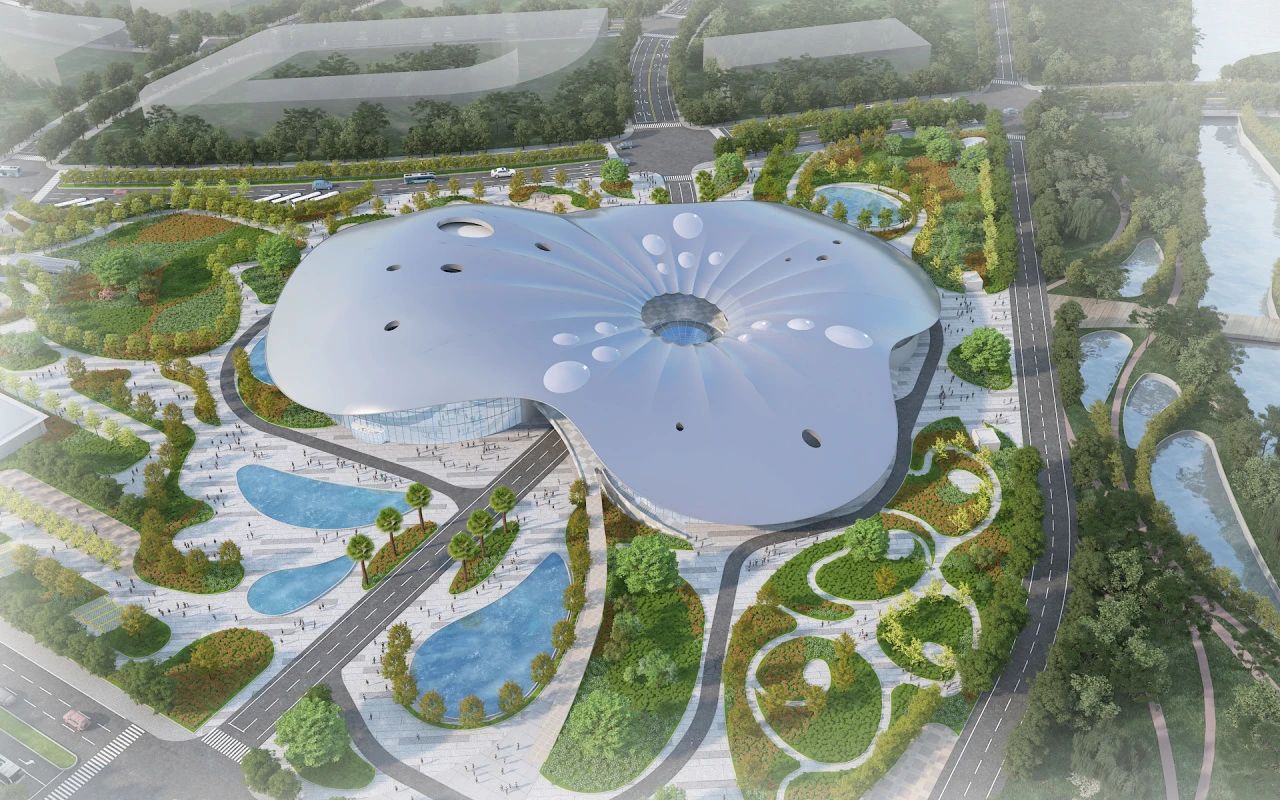

城市文化廣場項目位于雄安新區啟動區,總建筑面積8.82萬平方米,涵蓋劇院、音樂廳、美術館等文化設施和部分商業配套及附屬設施,是一處融文化性、娛樂性、互動性為一體的綜合性文化建筑,建成后將成為雄安新區的標志性建筑之一。
